Ход строительства дома «Струны». Главные новости

27 августа 2025

Этим летом мы завершили устройство монолитного каркаса корпусов первой очереди «Струн», и на нашей стройплощадке стартовал целый ряд новых работ. Спешим поделиться с вами ключевыми новостями о том, что уже сделано и какие работы мы ведем здесь прямо сейчас.

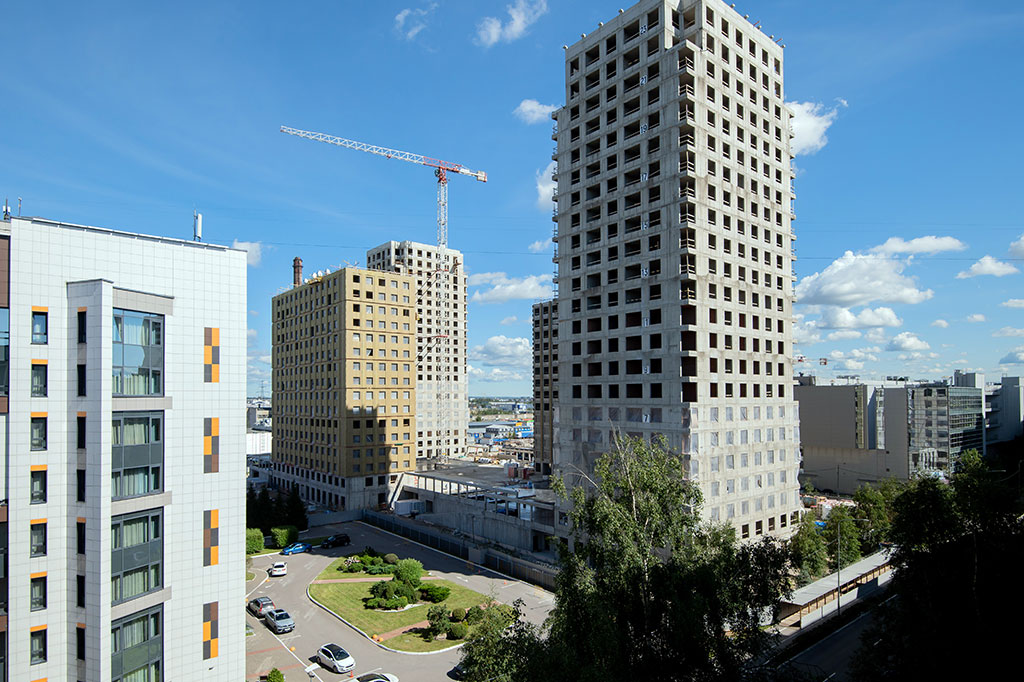

Строительство ЖК «Струны» на улице Шостаковича от застройщика RBI

Окна. Монтаж начинается

Во второй половине августа начинаем монтаж оконных конструкций. В доме «Струны» мы устанавливаем алюминиевые окна производства «Алютех».

«Это простая в использовании, а главное, эстетичная и надежная система, – рассказывает Алексей Максаков, руководитель инжиниринговой группы проекта. – К тому же «Алютех» проверенная компания, у которой никогда не было проблем с поставками».

Трубы. Переход на нержавеющую сталь

В домах комфорт-класса, как правило, стояки горячего и холодного водоснабжения в местах общего пользования монтируют из полипропилена. Мы решили отказаться от стандартного решения в пользу более практичных и безопасных труб из нержавеющей стали.

Нержавеющая сталь безопасна и обладает высокой устойчивостью к механическим нагрузкам и коррозии, что сводит к минимуму риски протечек и возможных аварийных ситуаций.

В коммерческих помещениях техническое решение осталось прежним – стояки горячего и холодного водоснабжения – полипропиленовые.

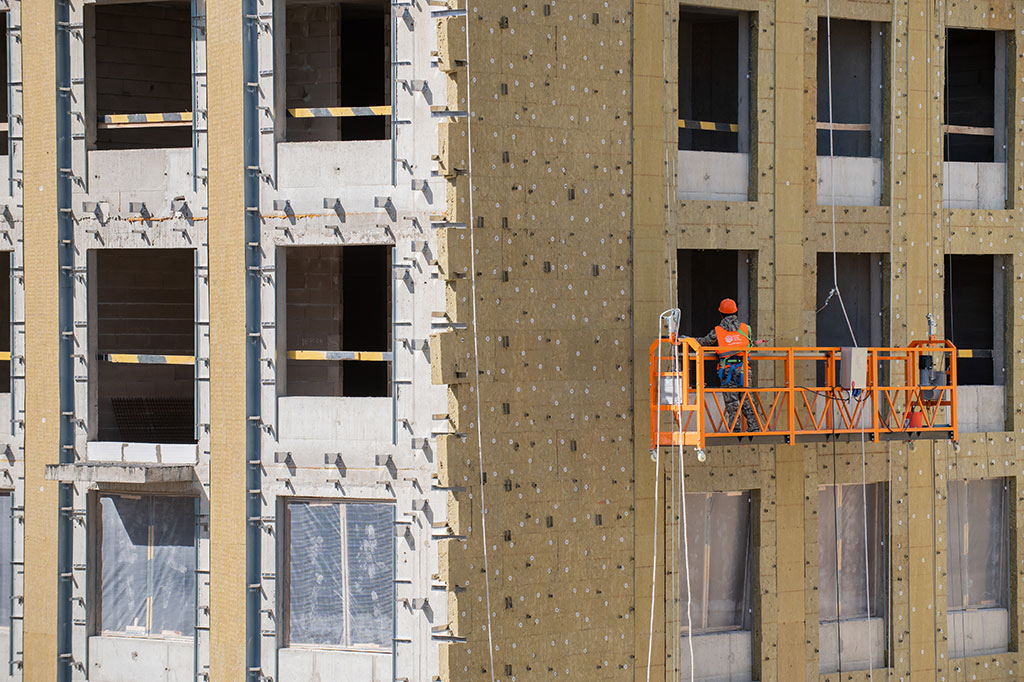

Строительная площадка ЖК «Струны» на улице Шостаковича от застройщика RBI

Лифты. Уже на площадке

На объект доставлены лифты немецкого бренда Stein (производство Турция) для I очереди «Струн». Эта марка характерна скорее для премиальных объектов (например, лифты Stein установлены в доме «Созидатели» от RBI). Жители «Струн» оценят их бесшумную работу и плавность хода.

К монтажу лифтового оборудования уже приступили. В каждой парадной у нас предусмотрено два или три лифта, в зависимости от этажности, из них один грузовой.

Входные двери. Выбираем лучшее

Готовимся подвести итоги тендера по квартирным дверям для дома «Струны» и выбрать лучшего поставщика. Для нас важно, чтобы входные двери отвечали всей нормативной документации (сертификаты пожарной безопасности, ГОСТ) и определенным критериям, которые создадут комфорт и безопасность для будущих жильцов. Особое внимание мы обращаем на толщину металла дверей, шумо- и теплоизоляцию, взломостойкость и внешний вид.

Образцы, предоставленные компаниями-участниками тендера, мы тестируем, замеряя множество параметров и тщательно проверяя качество монтажа.

«Гром-камень». Нюансы, про которые не забыли

Совсем скоро начнется полномасштабная работа над мультимедийным арт-объектом «Гром-камень». Сам мегалит весом 15 тонн, привезенный из окрестностей карельской Сортавалы, уже находится на площадке.
Осенью команда Splaces.Studio проведет первые тесты на реальном камне, а сегодня в студии завершается работа над прототипом арт-объекта: работу мультимедийного оборудования настраивают на камне меньшего размера.

Коллеги из Splaces.Studio обучают нейросеть более тонко различать все прикосновения к камню, чтобы арт-объект реагировал в первую очередь на людей, а не на естественные вибрации (например, от проезжающего транспорта).

«Мы хотим сделать так, чтобы «Гром-камень» не реагировал, например, на дождь или птиц. Это очень важный момент, ведь изначально он должен откликаться именно на прикосновение человека», – рассказывает Андрей Шибанов, сооснователь Splaces.Studio.

Гром-камень у ЖК «Струны» на улице Шостаковича от застройщика RBI

Текущие работы. Коротко о самом важном

На обеих очередях мы находимся в графике.

I очередь «Струн»

  • На корпусе 2 идут фасадные работы: утепление для системы вентфасада из клинкерного кирпича.
  • Корпус 3 полностью утеплен и подготовлен к финишной отделке – устройству штукатурного фасада.
  • Корпус 1 – демонтируем башенный кран перед началом фасадных работ.
  • Корпус 4 – закончены монолитные работы, начинаем подготовку к фасадным работам.
  • Ведем монтаж внутренних сетей (водоснабжение, канализация).
  • Стартовала отделка квартир и помещений общего пользования. Мы привлекали к работам одновременно четыре отделочные компании, чтобы ускорить процесс.

Сейчас на корпусах ведется монтаж грузовых лифтов. Планируем запустить их в тестовом режиме в течение месяца. Завершены почти все кровельные работы, в том числе и на стилобате, скоро начинаем строительство монолитных конструкций моста между дворами двух очередей.

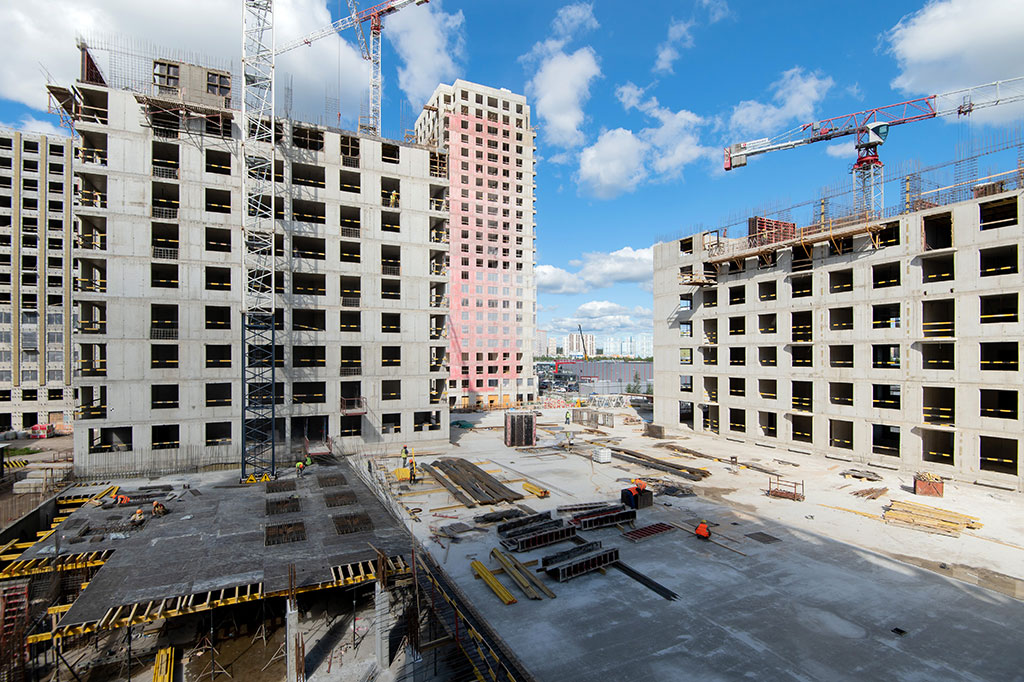

Вторая очередь строительства ЖК «Струны» на улице Шостаковича от застройщика RBI

II очередь «Струн»

Продолжаются монолитные работы. На корпусе 5 идет монтаж монолитных стен на уровне 10 этажа, корпуса 6 и 7 – на уровне 7 этажа, на месте строительства 8 корпуса выполняем свайное поле.

Подводя итоги

Итак, важные результаты лета. У нас готов монолит и завершаются кровельные работы на первой очереди. Сейчас в фокусе окна, фасады, внутренние инженерные сети. На второй очереди в разгаре монолитные работы. Скоро начинаем строительство моста между очередями, а также здания детского сада.

Александра Радинская

Александра Радинская

Редактор

Свяжитесь с нами, и наши консультанты подробно расскажут о проекте и ответят на все вопросы ежедневно с 9:00 до 21:00
